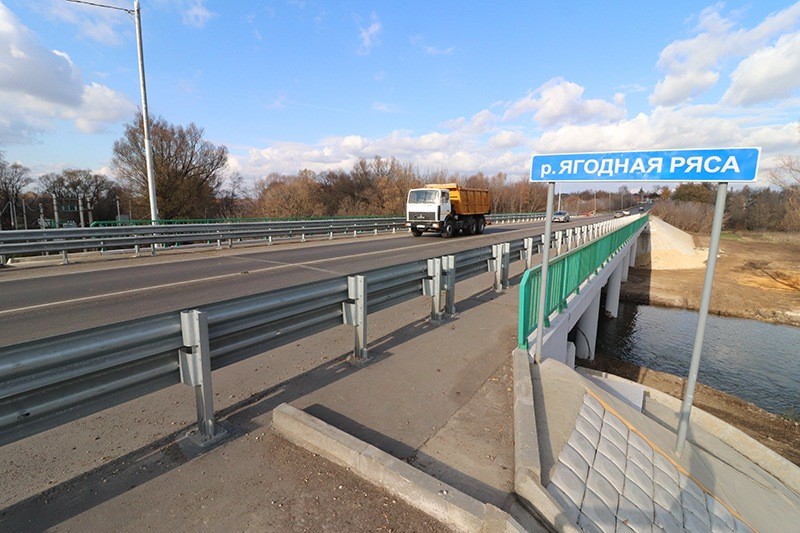

В Чаплыгине завершён капремонт моста
Завершён капитальный ремонт мостового перехода через реку Ягодная Ряса на автомобильной дороге Липецк – Доброе – Чаплыгин в Чаплыгинском районе Липецкой области.
Завершён капитальный ремонт мостового перехода через реку Ягодная Ряса на автомобильной дороге Липецк – Доброе – Чаплыгин в Чаплыгинском районе Липецкой области. Государственный контракт на капитальный ремонт мостового перехода через реку Ягодная Ряса был заключен в июле 2018 года. Работы на объекте велись силами подрядной организации ООО «ДСУ №7» г. Липецк. Длина ремонтируемого участка – 176 м, длина самого мостового перехода – 80 метров 36 сантиметров. Общая стоимость работ составила 82,4 млн рублей. Работы на объекте начаты в августе 2018 года: во время капремонта поочерёдно перекрывались стороны моста, реверсивное движение по одной полосе регулировалось светофором.
В 2019 году работы продолжены в рамках национального проекта «Безопасные и качественные автомобильные дороги». Финансирование по программе нацпроекта ремонта составило 46 млн рублей. 31 августа 2019 года рабочие сдвинули барьеры и отключили светофор – двустороннее движение по мосту было запущено на полтора месяца раньше намеченного срока – к началу учебного года, чтобы не доставлять неудобств на школьных маршрутах. До 18 октября работы продолжались в нижней части моста и на подходах к мостовому переходу.
В ходе капремонта были установлены дополнительные сваи, смонтированы новые балки пролётных строений, установлено 12 новых опор мостового сооружения. Произведено устройство конусов, полностью заменена дорожная одежда. Мост был расширен, на проезжей части появились полосы безопасности, стала удобной пешеходная зона.
Государственный контракт на капитальный ремонт мостового перехода через реку Ягодная Ряса был заключен в июле 2018 года. Работы на объекте велись силами подрядной организации ООО «ДСУ №7» г. Липецк. Длина ремонтируемого участка – 176 м, длина самого мостового перехода – 80 метров 36 сантиметров. Общая стоимость работ составила 82,4 млн рублей. Работы на объекте начаты в августе 2018 года: во время капремонта поочерёдно перекрывались стороны моста, реверсивное движение по одной полосе регулировалось светофором.
В 2019 году работы продолжены в рамках национального проекта «Безопасные и качественные автомобильные дороги». Финансирование по программе нацпроекта ремонта составило 46 млн рублей. 31 августа 2019 года рабочие сдвинули барьеры и отключили светофор – двустороннее движение по мосту было запущено на полтора месяца раньше намеченного срока – к началу учебного года, чтобы не доставлять неудобств на школьных маршрутах. До 18 октября работы продолжались в нижней части моста и на подходах к мостовому переходу. В настоящее время вокруг моста ведутся работы по благоустройству территории.
В ходе капремонта были установлены дополнительные сваи, смонтированы новые балки пролётных строений, установлено 12 новых опор мостового сооружения. Произведено устройство конусов, полностью заменена дорожная одежда. Мост был расширен, на проезжей части появились полосы безопасности, стала удобной пешеходная зона.
